鏖戰48小時!寧慈市域鐵路“電力動脈”全線貫通

時間:2026年08月21日????作者:文/林婕、韓金 圖/韓金????點擊量:

?。▽幉ㄓ崳?月20日凌晨5點46分,隨著最后一組電氣試驗數據成功通過檢測,公司寧慈市域鐵路供電項目后開段施工現場爆發出熱烈的掌聲。至此,項目團隊僅用48小時,便高效完成18條公里35kV環網電纜全流程攻堅作業,標志著寧慈市域鐵路供電骨干網絡實現全線貫通。

  然而,這場“閃電戰”背后,是一場與時間賽跑的極限攻堅。

  “界面移交比原計劃晚了整整10天,留給環網施工的時間就只有48小時?!表椖可a經理張有智回憶道,語氣中仍帶著一絲緊張?!备值氖?,短軌貫通后,區間內密集進駐軌道焊軌車、混凝土罐車、材料運輸車等大型設備,焊軌作業、電纜溝澆筑與環網施工多工序交叉開展,有限的作業空間被大幅擠壓。加之區間兩端緊鄰交叉施工區域,軌行車輛頻繁穿梭,安全管控與施工組織難度極大。彼時正值寧波盛夏,隧道內悶熱潮濕,通風不暢,持續高溫高濕的作業環境,極大考驗著施工人員的體能與耐力。

  “48小時完成18公里電纜的全套施工與試驗,這在同類工程中堪稱極限挑戰?!爆F場施工隊長劉民生坦言,線纜敷設、接頭制頭、耐壓試驗及系統聯調必須一氣呵成,整套流程統籌協調難度極大。

  時間就是命令,工期就是責任。項目部迅速啟動應急預案,科學優化施工方案,統籌調配人力、設備、物資等資源,組建專項攻堅班組。一場與時間賽跑的攻堅戰,在8月18日凌晨正式打響。項目部在作業面兩端設置專人盯控,實時協調車輛進出與施工節奏,確保每一道工序在安全紅線內高效推進。

  施工現場,項目班子成員24小時輪班值守,多點同步作業。電纜敷設班組在狹窄的區間內平穩展開沉重的電纜盤,精準校準每一米敷設路徑,靈活避開穿梭的工程車輛;接頭制作班組屏息凝神,對高壓接頭進行絕緣處理,每一個步驟都嚴格遵循工藝標準;試驗班組隨時待命,對完工區段及時開展耐壓檢測,高效銜接各施工環節。汗水浸透了工裝,在建設者的臉上和著粉塵劃出一道道印記。

  “高壓接頭密封和絕緣處理精度極高,毫米之差都會影響工程質量,必須全程專注、精益求精?!眳⑴c接頭制作的年輕技術員張凱說道,“那兩天,大家幾乎沒合過眼,都憋著一股勁,全力沖刺節點?!?/p>

  面對交叉作業密集、施工環境復雜、工藝標準嚴苛、工期極度緊張等多重難題,項目團隊迎難而上,憑借成熟的施工經驗、完善的管控體系和高效的協同機制,連續攻堅、精準突破,高效攻克了長距離電纜敷設校準、高壓接頭絕緣處理、全線系統聯動調試等多項技術難點。

  “所有電氣試驗一次性通過,各項參數全部達標!”當試驗負責人姚振報出這個結果時,現場所有人都松了一口氣,疲憊的臉上露出了成功的喜悅。

  35kV環網供電系統是整條線路的“電力主動脈”,為全線設備運轉、列車安全通行提供關鍵電力保障。此次后開段35kV全線環網電通,徹底打通了項目全線電力傳輸通道,同時為市域鐵路同類電力工程高效、優質施工積累了成熟的實戰經驗。

  “這48小時的極限攻堅,充分檢驗了團隊的凝聚力與戰斗力,印證了我們敢打硬仗、善打勝仗的過硬作風?!表椖控撠熑硕螘暂x表示,后續項目部將穩步推進接觸網送電、設備靜態調試、熱滑試驗、綜合調聯試等重點工作,持續提速項目建設進度,力爭早日實現全線通車,為長三角軌道交通高質量發展注入強勁動能。



  環網電通

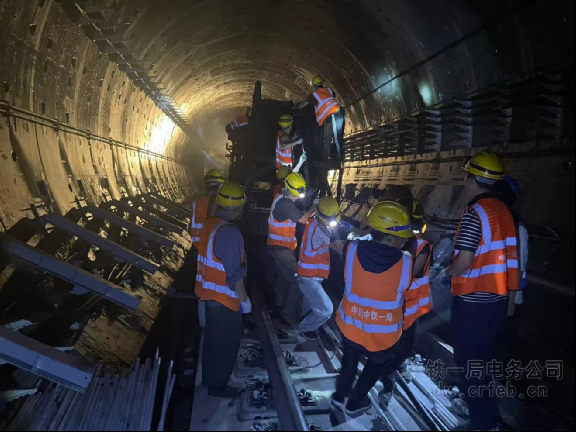

  電纜敷設

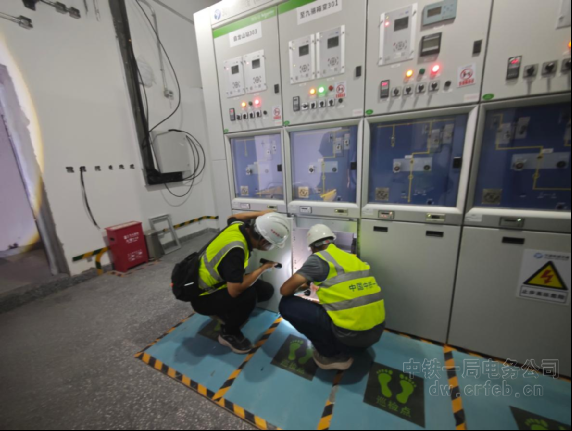

  送電自檢

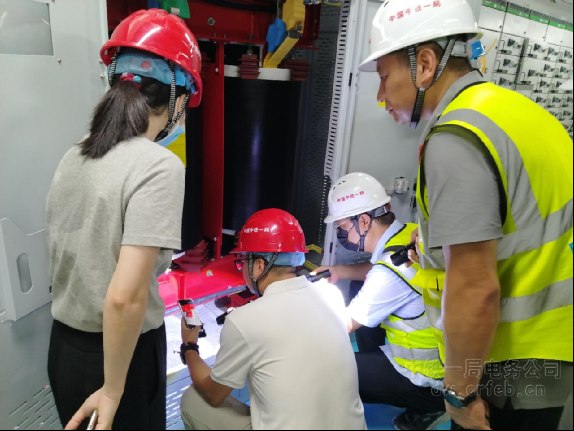

  節點驗收
