詳細信息
公司承建的準東煤礦(環線)專用線電氣化改造北環線工程順利開通運營
?。蕱|訊)7月7日,新疆準東礦區建設一線傳來捷報,由公司承建的準東煤礦(環線)專用線電氣化改造北環線工程正式開通運營。
作為礦區煤炭環形裝車、循環轉運的核心運輸通道,準東北環線承載著北疆煤炭外運的重要任務。本次電氣化改造施工范圍包含準東北環1線接觸懸掛6.141條公里,布設混凝土支柱114根、格構式鋼柱3根,配套安裝電動隔離開關5臺、避雷器1臺、分段絕緣器3臺、筒倉移動接觸網3套。
項目建設期間,工程面臨多重復雜難題疊加考驗:一方面,礦區煤炭運輸全年無間斷,本次施工區段與既有運營線路高度重疊,施工、運輸相互干擾,現場生產組織、多方協調壓力巨大;另一方面,項目地處戈壁,常年風沙肆虐、晝夜溫差懸殊的極端氣候,對接觸網架設精度、遠動信號傳輸可靠性、電氣設備耐候耐久性能均提出極高的施工標準和技術要求。
為高效破解施工堵點、攻克建設難題,項目部精準施策、統籌布局,從施工組織優化、專項技術攻堅兩條主線同步發力,高效推進項目建設。施工組織方面,項目部提前對接礦區運輸調度部門,定制天窗施工專項方案,錯峰開展支柱組立、導線架設、機電設備安裝等室外關鍵作業,最大限度降低施工對礦區煤炭正常外運的影響。同時,項目部優化重構施工工序,將設備調試、缺陷整改、自檢自查等工作穿插并行開展,有效壓縮施工周期,提升整體施工效率。

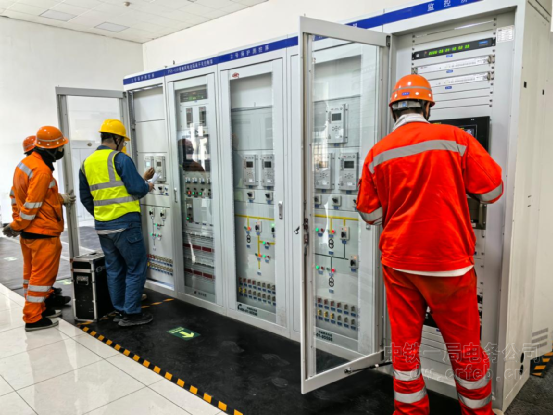

在技術攻堅層面,項目部針對戈壁極端工況、新舊設備系統兼容兩大技術痛點,成立駐場專項攻堅小組,實行晝夜輪班作業機制,全力攻克技術難題。白天工作人員分段巡檢環線開閉所測控單元,逐項核對接觸網配套設備運行狀態,完整記錄一次設備運行參數;夜間技術人員扎根機房梳理通訊傳輸通道,反復校驗整套“四遙”控制邏輯,持續開展遠程分合閘、繼電保護、數據對位實操測試,逐一排查整治信號延遲、點位偏移、遙控失靈等隱性故障,確保全線供電設備操控精準、數據同步、聯動穩定。

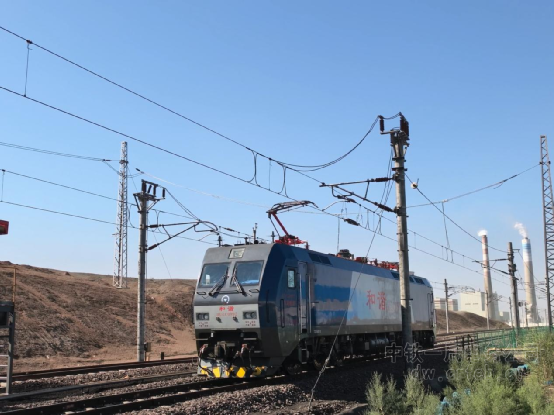

7月2日,準東北環線順利完成全線帶電熱滑動態試驗,所有動態檢測指標合規達標,成功通過建設、監理、設備管理單位多方聯合驗收。試驗驗收合格后,項目部即刻轉入開通沖刺攻堅階段,統籌推進設備精調、隱患消缺、驗收報備各項收尾工作。全體參建人員錨定節點、連續奮戰,僅耗時5天就高質量辦結全部收官流程,確保了工程的按期開通。
準東煤礦(環線)專用線電氣化改造北環線工程正式投運,進一步暢通了準東礦區煤炭外運關鍵通道,完善了北疆煤炭運輸路網布局,為北疆區域能源穩產保供、區域經濟高質量發展筑牢了堅實的運輸保障根基。

熱滑試驗

設備調試

驗收會議

順利開通
