“首站告捷”富加鐵路改造工程達拉濱信號樓變電所順利送電
時間:2026年08月14日????作者:陳龍飛????點擊量:

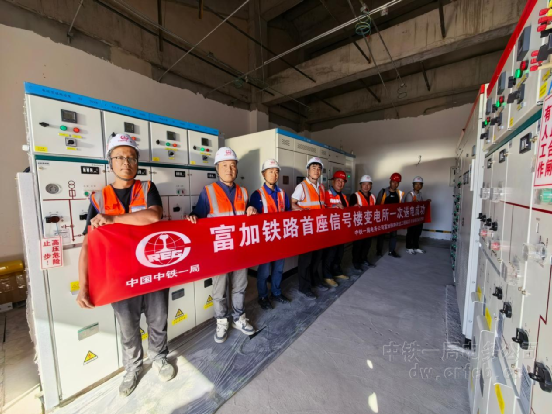

(加格達奇訊)8月14日,中鐵一局電務公司承建的富加鐵路改造工程迎來關鍵節點,項目首座達拉濱站信號樓變電所10kV系統一次性送電成功。此次成功送電,為達拉濱車站通信、信號系統全面調試筑牢電力保障。

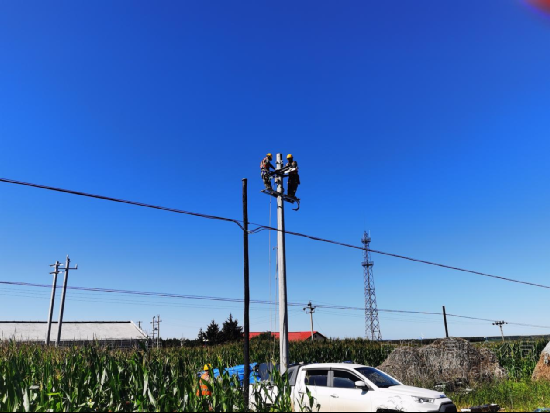

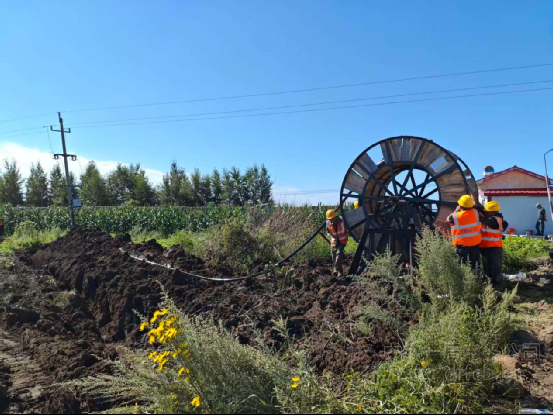

達拉濱站信號樓變電所施工內容繁雜、技術標準嚴苛,兼具既有線路改造與全新設備安裝雙重任務。施工范圍包括室外高壓電纜敷設、頂管過軌管預埋,變電所內變壓器、環網柜、低壓柜、綜合屏安裝及低壓控制電纜敷設等工作。同時,配套搭建電氣滅火、諧波保護、電纜頭測溫、局放監測等7大智能化電力運維系統。
本次施工受各專業界面移交滯后影響,直至8月6日才具備全面施工條件,有效施工周期僅剩7天。加之項目地處既有運營鐵路沿線,施工管控標準嚴格、安全風險極高,且存在站前房建、站后通信、信號、房屋附屬等多專業交叉作業,施工組織協調難度極大。

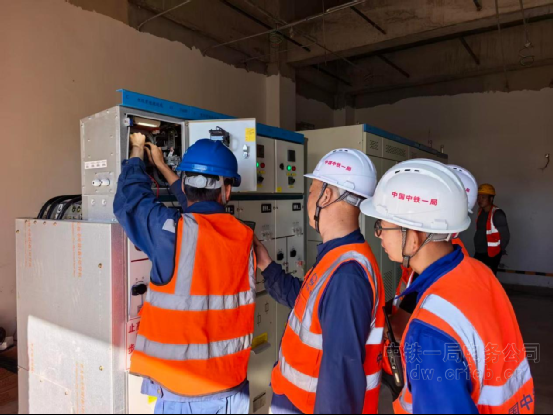

為高效攻克施工難題、保障節點目標,項目部迅速優化施工方案、統籌調配人力、物資、設備等各類資源,落實管理人員24小時駐場盯控制度。通過每日召開現場碰頭會,細化每日施工任務、明確工序銜接要求、壓實全員崗位職責,嚴格嚴守安全生產與工程質量紅線,以標準化、精細化、高效化的現場管理模式,晝夜搶抓施工工期,高質量、高效率完成全部施工作業內容,順利實現一次性送電成功。
此次達拉濱信號樓變電所作為富加鐵路改造工程首個成功送電的信號樓變電所,不僅標志著項目建設取得階段性突破,更為后續各站點變電所施工提供了先行樣板。
